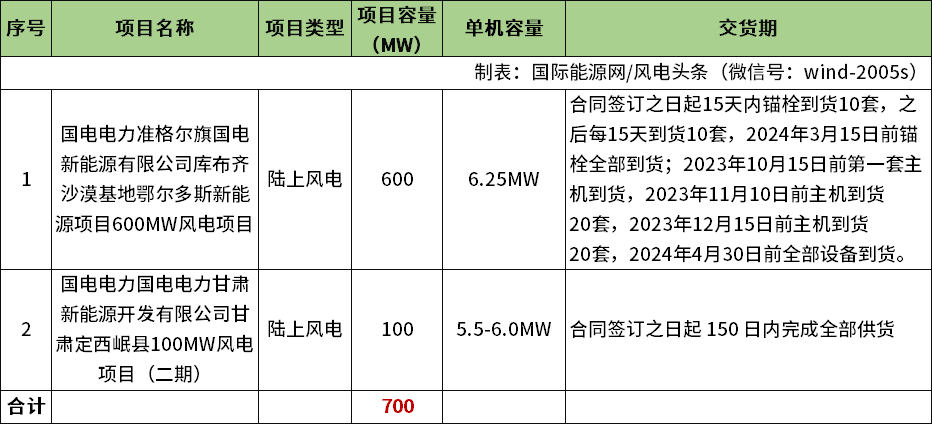

国际能源网/风电头条(微信号:wind-2005s)获悉,9月1日,国家能源集团发布国电电力准格尔旗国电新能源有限公司库布齐沙漠基地鄂尔多斯新能源项目600MW风电项目风力发电机组采购、国电电力国电电力甘肃新能源开发有限公司甘肃定西岷县100MW风电项目(二期)风力发电机组采购公开招标项目招标公告。规模总计700MW,要求单机容量5.5-6.25MW。
根据招标公告,库布齐沙漠基地鄂尔多斯新能源项目600MW风电项目位于内蒙古自治区鄂尔多斯市准格尔旗境内。装机容量600MW,采购风力发电机组96台,单机容量6.25MW,叶轮直径不小于200m,轮毂高度不低于115m。技术先进、性能稳定、安全可靠、包装完整的成套并网型风力发电机组。
交货期:合同签订之日起15天内锚栓到货10套,之后每15天到货10套,2024年3月15日前锚栓全部到货;2023年10月15日前第一套主机到货,2023年11月10日前主机到货20套,2023年12月15日前主机到货20套,2024年4月30日前全部设备到货。
国电电力甘肃定西岷县100MW集中式风电项目(二期)位于定西市岷县茶埠、寺沟、禾驮镇境内,本工程规划装机容量100MW,建设期12个月,主要由18台5.5-6.0MW风力发电机组、18台箱变、4回35kV集电线路及场内道路等组成,同时配套建设一座110kV 升压站、1条110kV送出线路及一座容量为15MW/30MWh的储能电站。
招标范围:国电电力甘肃定西岷县100兆瓦集中式风电项目(二期)所需的单机容量为5.5MW-6.0MW,叶轮直径大于等于200m,总容量为100MW的全新制造、技术先进、性能稳定、安全可靠、包装完整的成套并网型风力发电机组,包含高强螺栓和法兰及风电机组控制、一次调频、能量管理平台、视频监控监视系统等的设计标准、技术规格、工作范围、交货进度以及其他方面的要求。
交货期:合同签订之日起150日内完成全部供货。
项目均不接受联合体、代理商投标。
